Como evitar erros comuns de controle de qualidade/cq da geomembrana em 2026

Em projetos de alto nível, desde aterros municipais até aterros industriais de contenção de resíduos, a integridade do sistema de revestimento é a única linha de defesa contra catástrofes ambientais. No entanto, mesmo com materiais premium, os erros de controle de qualidade/CQ da geomembrana durante a fase de instalação continuam sendo a principal causa de vazamentos pós-aceitação.
À medida que avançamos em 2026, a indústria mudou de inspeções visuais básicas para protocolos rigorosos e orientados por dados Entender erros comuns de inspeção e implementar um procedimento operacional padrão robusto não é mais opcional; é uma necessidade regulatória Este guia analisa os erros mais frequentes de controle de qualidade/CQ da geomembrana e fornece um profissional geomembrana lista de verificação de instalação para garantir que seu site atenda aos mais recentes critérios de aceitação global.
Índice
Os erros mais críticos de controle de qualidade/CQ da geomembrana em 2026
A transição para liners de alto desempenho expôs novas vulnerabilidades no controle de qualidade tradicional Com base em auditorias de campo recentes, estes são os erros de QA/QC geomembrana mais prevalentes:

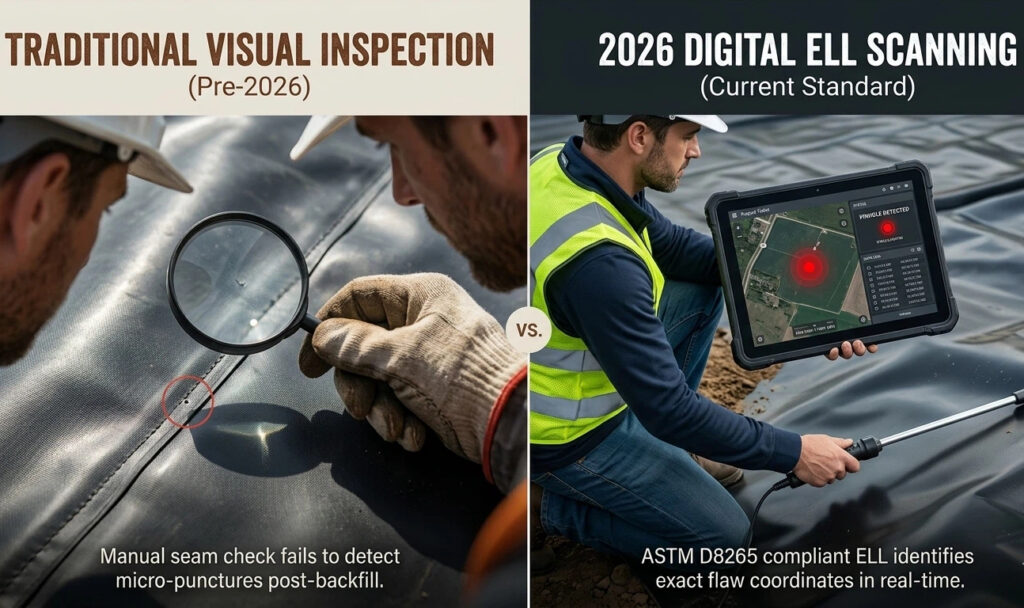

Ignorando a localização do vazamento elétrico (ELL) Pós-Backfill
Muitos empreiteiros dependem apenas de testes de pressão de ar para costuras de pista dupla No entanto, as estatísticas mostram que mais de 801TP3 T de perfurações ocorrem durante o processo de aterro do solo A falha em realizar uma varredura ELL pós-instalação é um dos erros de QA/QC geomembrana mais caros, pois deixa microperfurações de 0,5 mm sem serem detectadas.

Preparação inadequada do subleito
Um dos erros mais frequentes de QA/QC da geomembrana não é sobre o revestimento em si, mas a superfície abaixo dele Pedras afiadas residuais, raízes ou umidade excessiva no subleito podem levar à fissuração do “stress” ou perfurações localizadas sob o peso da coluna líquida.

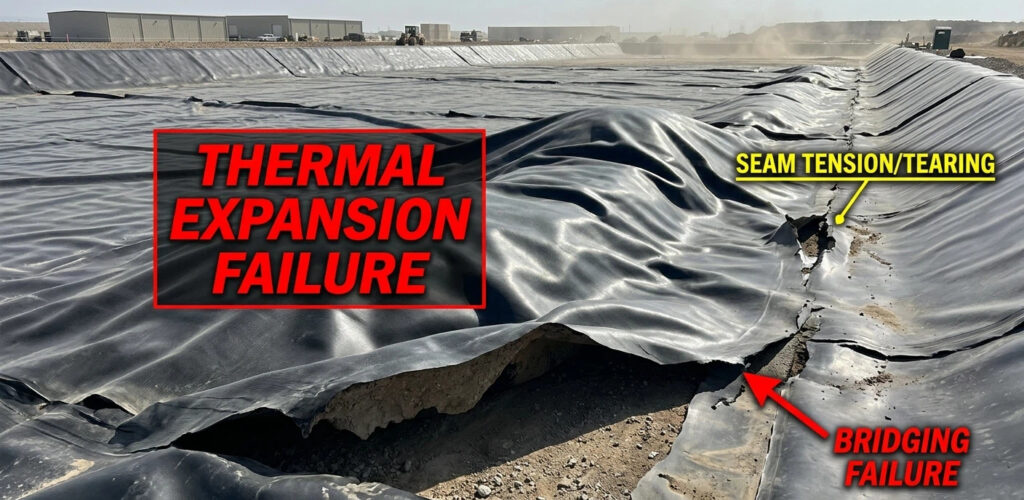

Má gestão de expansão térmica (rugas)
Em 2026, flutuações extremas de temperatura são mais comuns. Uma grande supervisão de controle de qualidade do projeto de geomembrana não leva em conta o “bridging” (quando o revestimento se aperta em uma esquina em clima frio) ou o excesso de “winkling” no calor, ambos comprometendo a estabilidade da costura a longo prazo.

Procedimento Operacional Padrão (SOP) para Inspeção Moderna
Para mitigar esses erros de controle de qualidade/CQ da geomembrana, um procedimento operacional padrão digitalizado deve ser implementado desde o primeiro dia.
Verificação da costura de teste 1.: Antes de qualquer soldagem de produção, as costuras de teste devem ser realizadas e testadas quanto à resistência ao descascamento e ao cisalhamento no início de cada turno e após cada mudança climática.
2. Registro contínuo de dados: Utilize soldadores inteligentes que registram automaticamente temperatura, pressão e velocidade Esses registros digitais agora são uma parte central dos critérios de aceitação para geomembrana projetos.
Documentação marcada com 3.GPS: Cada teste e reparo de costura deve ser fotografado com um carimbo de data/hora GPS para garantir a rastreabilidade no relatório final de controle de qualidade do projeto de geomembrana.
Lista de verificação de instalação de geomembrana digital 2026
Uma lista de verificação abrangente de instalação de geomembrana atua como o gatekeeper final para a qualidade do projeto Abaixo está uma versão condensada dos requisitos padrão de QA do projeto de geomembrana:
| Fase Inspeção | Checkpoint Crítico | Requisito |
| Subleito | Suavidade Superficial | Sem partículas > 10 mm; sem água parada. |
| Implantação | Sobreposição Painel | Sobreposição mínima de 100 mm-150 mm para soldagem térmica. |
| Soldagem | Revisão de log inteligente | Verifique a sincronização temperatura/pressão com as especificações do fabricante. |
| Teste | Caixa de vácuo/pressão | 30 kPa para 15s (vac) /200 kPa para 5m (ar). |
| Assinatura Final | Digitalização ELL | Conformidade ASTM D7002/D8265. |
Por que você precisa de um modelo de log de controle de qualidade/cq padronizado
A diferença entre um projeto bem-sucedido e um pesadelo legal é a documentação O uso de um modelo de log de controle de qualidade/CQ de geomembrana padronizado garante que nada seja negligenciado Um modelo profissional deve capturar:
- Números de rolo e lote para cada painel.
- Condições meteorológicas ambientais (temperatura/vento/umidade).
- Resultados de testes destrutivos vs. não destrutivos.
- Reparar registros para quaisquer “pinholes identificados.”
A implementação deste procedimento operacional padrão reduz significativamente a probabilidade de erros de controle de qualidade/CQ da geomembrana e garante uma transferência tranquila para o proprietário.
Conclusão
Na corrida para concluir projetos, é tentador cortar cantos na documentação No entanto, os dados são claros: o custo de remediar os erros de QA/QC da geomembrana depois que um site está operacional é 50 x maior do que o custo de uma inspeção rigorosa Seguindo um procedimento operacional padrão comprovado e utilizando um detalhado geomembrana lista de verificação de instalação, você protege tanto o ambiente quanto sua linha inferior.
Perguntas frequentes
Qual é a maneira mais eficaz de prevenir erros de controle de qualidade/cq da geomembrana?
Mude de registros manuais em papel para uma lista de verificação de instalação de geomembrana digital que requer verificação de fotos para cada etapa crítica.
Como você lida com os critérios de aceitação para soldagem geomembrana em clima frio?
O pré-aquecimento do material e o aumento da frequência das costuras de teste são etapas obrigatórias em nosso procedimento operacional padrão para ambientes abaixo de zero.
Um teste de caixa de vácuo é suficiente para aceitação final?
Não. Enquanto testa as costuras, não testa o corpo do painel Uma varredura ELL é o padrão da indústria de 2026 para uma assinatura abrangente de controle de qualidade do projeto de geomembrana.
